為有犧牲多壯志 敢叫日月?lián)Q新天——雙魯立交橋項目工作紀實
來源:雙魯立交橋項目部 作者:張麗
發布時間:2019-06-30
火紅的六月已經馬上進入尾聲,2019年我們即將走完半程。
盤點即將逝去的6月,驕陽似火,熱浪滾滾,持續高溫少雨的天氣,使我們獲得了一個有利的施工時機,但高溫、環保、中高考、麥?zhǔn)?,給工程建設一線的施工組織帶來極大考驗。
高溫條件下,用電、防暑降溫、火災、雷電,像一把把懸在施工現場每一名工作人員頭上的利劍,來不得半點馬虎,容不得半點閃失。
為了頭頂?shù)乃{(lán)天,眼前的綠水,環保的壓力,今年來得格外的猛一些、嚴一些。恪守環保,這是項目部必須堅持的紅線。
6月,適逢中高考,又遇麥?zhǔn)眨_工時間不足半月,現場各隊伍工人上崗率最高不足20%。
每一個問題,都是雙魯立交橋項目部全體人員都無法繞過去的坎。
為了提高施工人員的安全意識,落實安全生產源頭治理。項目部汲取事故的慘痛教訓,嚴格落實公司“防風險、除隱患、遏事故”安全活動要求,在落實每天例行的安全班會的基礎上,結合項目部危險源辨識成果,對施工的每一作業段落均根據危險源分布情況實行安全告知,進一步夯實安全基礎。
對于外圍的交通組織安排,項目部認真按照評審的交通組織方案進行作業,尤其對于車流量較大的路口,在確保安全設施設置齊全,檢查無誤后,才準予路基施工。安全員堅持每天進行安全巡查,發現安全隱患絕不放過,把一切不利于安全生產的因素扼殺在萌芽階段。
綠水青山,是每一名施工作業人員的準則,也是每一名公民應盡的義務。項目部多次在會上會下強調,安全、環保是前提,不能以犧牲安全、環保為代價追求片面的進度和效率。為此,項目部在人員、機械不足的情況下,優先保證環保用工、機械的供應?,F(xiàn)場管理人員每天堅持現場巡視,發現問題立即落實整改,并首次采用無人機巡視的方式,不放過每一個角落。通過人員、機械的充足供應,項目部頂住了環保壓力,沒有出現一起環保事故。
開工時間少、人員少、機械少,項目部領導針對一系列問題,精心組織,帶領項目部員工嚴格內部管理,加強協同作戰,積極開展工作。

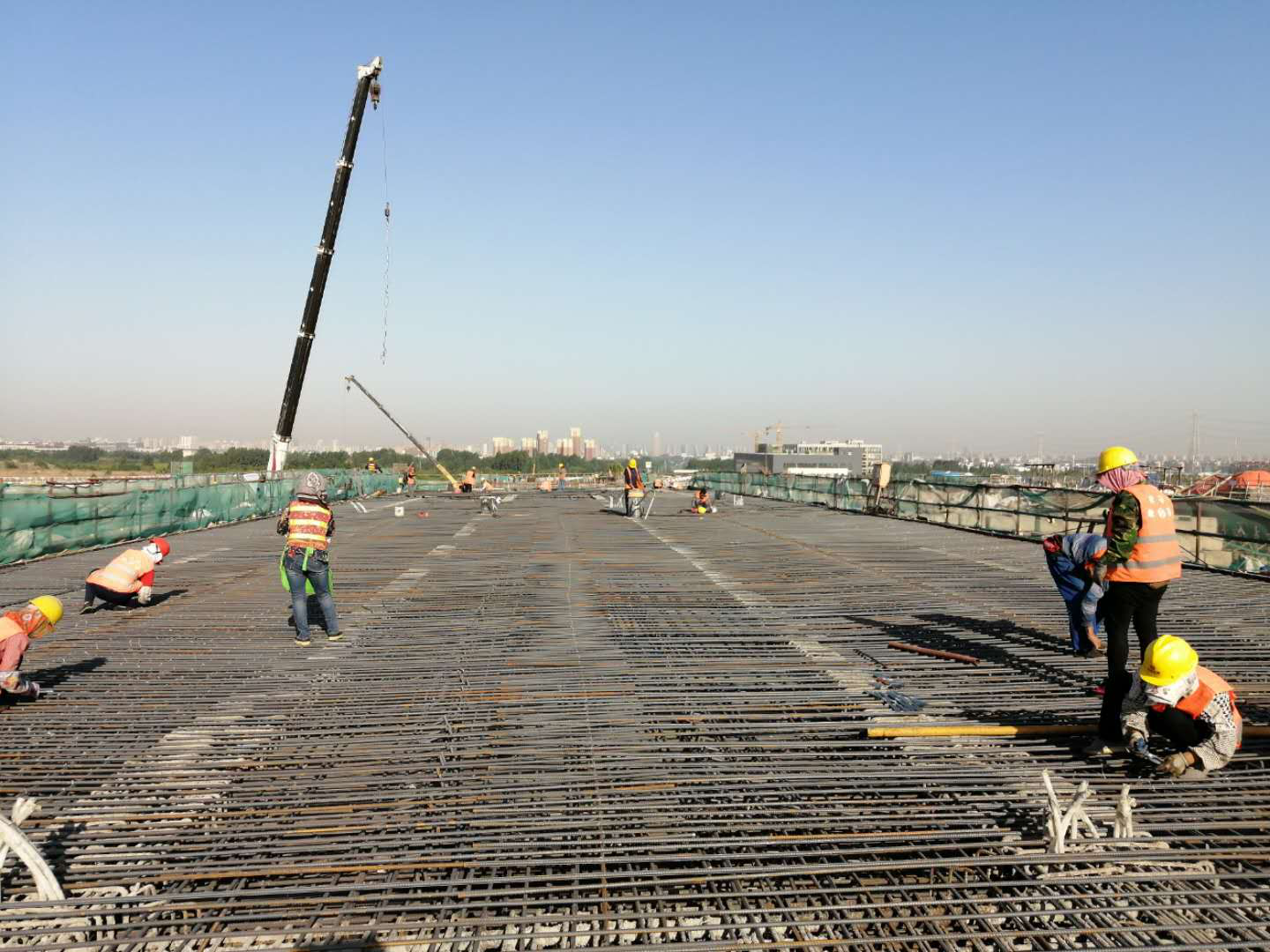

截至目前,擋土墻已全部完成,主線橋、集散橋、匝道橋、現澆箱梁共完成8聯,現澆完成65%。8座通道橋已完成7座梁板吊裝,現正進行上部結構及橋面系施工。K0+884通道橋已全面開挖完成,正進行擴大基礎及墻身施工。萬盛橋樁基全部完成,系梁基坑正在開挖,爭取在雨季來臨前完成墩柱及蓋梁施工。
為有犧牲多壯志,敢叫日月?lián)Q新天。在雙魯立交全體員工同心協力的奮斗下,我們必能以優異的完成我們的目標——建設一個質量合格率100%的品質工程。



盤點即將逝去的6月,驕陽似火,熱浪滾滾,持續高溫少雨的天氣,使我們獲得了一個有利的施工時機,但高溫、環保、中高考、麥?zhǔn)?,給工程建設一線的施工組織帶來極大考驗。
高溫條件下,用電、防暑降溫、火災、雷電,像一把把懸在施工現場每一名工作人員頭上的利劍,來不得半點馬虎,容不得半點閃失。
為了頭頂?shù)乃{(lán)天,眼前的綠水,環保的壓力,今年來得格外的猛一些、嚴一些。恪守環保,這是項目部必須堅持的紅線。
6月,適逢中高考,又遇麥?zhǔn)眨_工時間不足半月,現場各隊伍工人上崗率最高不足20%。
每一個問題,都是雙魯立交橋項目部全體人員都無法繞過去的坎。
為了提高施工人員的安全意識,落實安全生產源頭治理。項目部汲取事故的慘痛教訓,嚴格落實公司“防風險、除隱患、遏事故”安全活動要求,在落實每天例行的安全班會的基礎上,結合項目部危險源辨識成果,對施工的每一作業段落均根據危險源分布情況實行安全告知,進一步夯實安全基礎。
對于外圍的交通組織安排,項目部認真按照評審的交通組織方案進行作業,尤其對于車流量較大的路口,在確保安全設施設置齊全,檢查無誤后,才準予路基施工。安全員堅持每天進行安全巡查,發現安全隱患絕不放過,把一切不利于安全生產的因素扼殺在萌芽階段。
綠水青山,是每一名施工作業人員的準則,也是每一名公民應盡的義務。項目部多次在會上會下強調,安全、環保是前提,不能以犧牲安全、環保為代價追求片面的進度和效率。為此,項目部在人員、機械不足的情況下,優先保證環保用工、機械的供應?,F(xiàn)場管理人員每天堅持現場巡視,發現問題立即落實整改,并首次采用無人機巡視的方式,不放過每一個角落。通過人員、機械的充足供應,項目部頂住了環保壓力,沒有出現一起環保事故。
開工時間少、人員少、機械少,項目部領導針對一系列問題,精心組織,帶領項目部員工嚴格內部管理,加強協同作戰,積極開展工作。
截至目前,擋土墻已全部完成,主線橋、集散橋、匝道橋、現澆箱梁共完成8聯,現澆完成65%。8座通道橋已完成7座梁板吊裝,現正進行上部結構及橋面系施工。K0+884通道橋已全面開挖完成,正進行擴大基礎及墻身施工。萬盛橋樁基全部完成,系梁基坑正在開挖,爭取在雨季來臨前完成墩柱及蓋梁施工。
為有犧牲多壯志,敢叫日月?lián)Q新天。在雙魯立交全體員工同心協力的奮斗下,我們必能以優異的完成我們的目標——建設一個質量合格率100%的品質工程。
