春暖花開 旗開得勝
來源:橋隧工程分公司 作者:李杭岳
發布時間:2017-03-14
春天來了,它不僅給花草樹木帶來了勃勃生機,也給我們工地翻開了新的篇章。橋隧分公司S102大橋項目部經過前期的精心組織,不斷優化箱梁運輸、吊裝方案,在公司及各級領導的關心、幫助下,終于在2月19日這天迎來了張博路分離立交橋第九孔首片箱梁的吊裝施工。在經過班前技術與安全交底,確認各項安全措施與技術準備無誤后,第一片箱梁在響亮的鞭炮聲中徐徐起吊。在吊裝過程中,各技術人員與現場吊裝人員按照已制定的方案及技術交底按部就班、有條不紊的落實著各道工序,當各項指標都已經在規范要求之內,第一片箱梁順利落梁成功。
在這一刻,心中懷滿喜悅的同時,不禁想到去年那心酸的幾個月。樁基施工,已經模糊了白與黑的概念,為保證樁基施工的連續性,只要工地需要,就立馬堅守在崗位上;冬季施工,為確保質量,嚴把各道工序,特別是混凝土養護,更是晝夜進行檢查。為保證工期,上班作息時間與現場工人保持一致,等到現場無施工時,在加班將這一天的內業資料補齊??删驮诼淞撼晒Φ哪且粍x那,那些心酸突然間得到了釋然,因為艱辛的付出終究有了結果。
首片箱梁的成功吊裝,為后續架梁工作積累了經驗,為項目整體實現節點工期打下堅實的基礎。截止到3月14日,張博立交9-12孔40片箱梁已經吊裝完成,后續吊梁工作正在緊鑼密鼓的進行著。遙想6個月之后,一條流淌著魯中公路血液的巨龍屹然盤踞在S102這條大路上,心中無比激蕩。

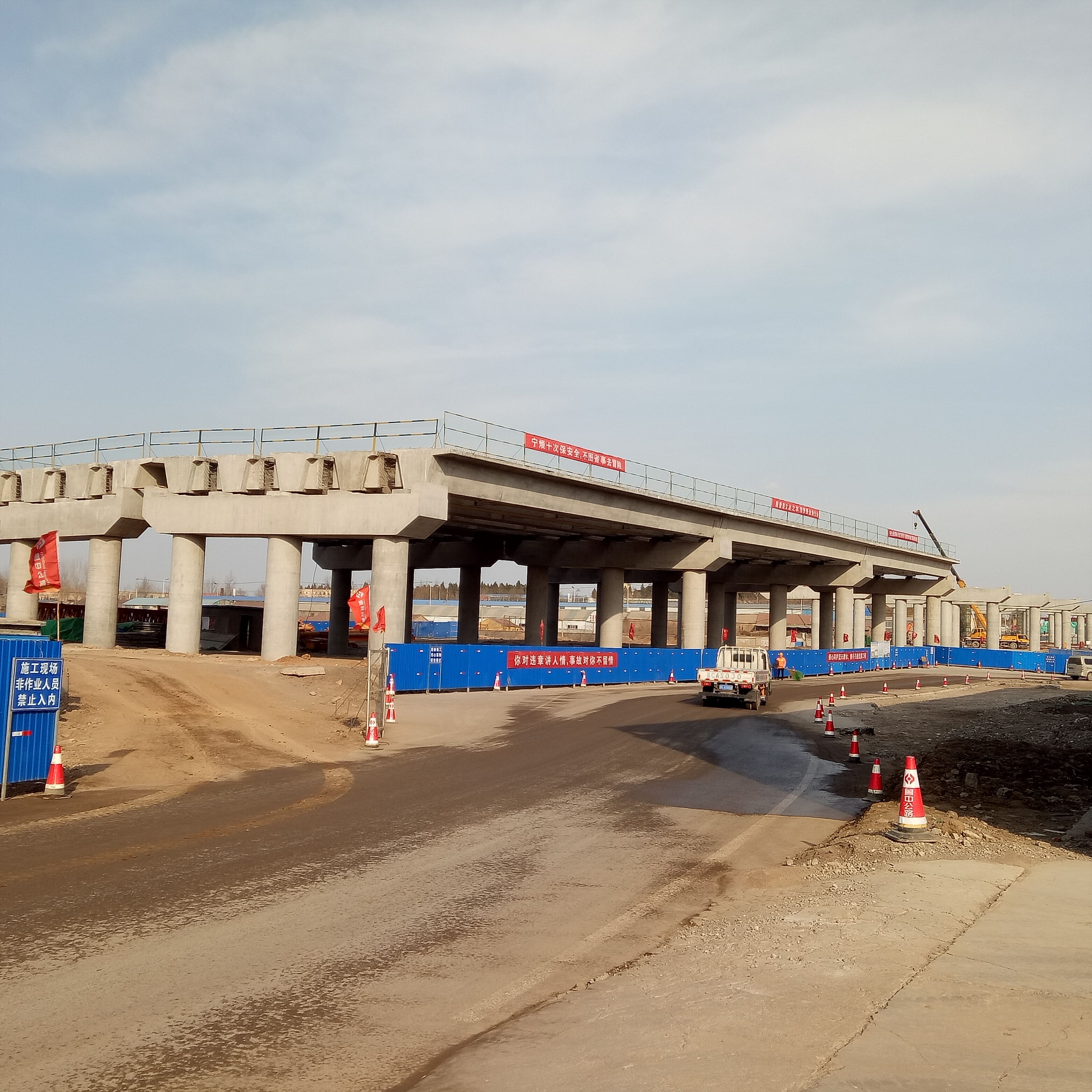

S102大橋施工現場

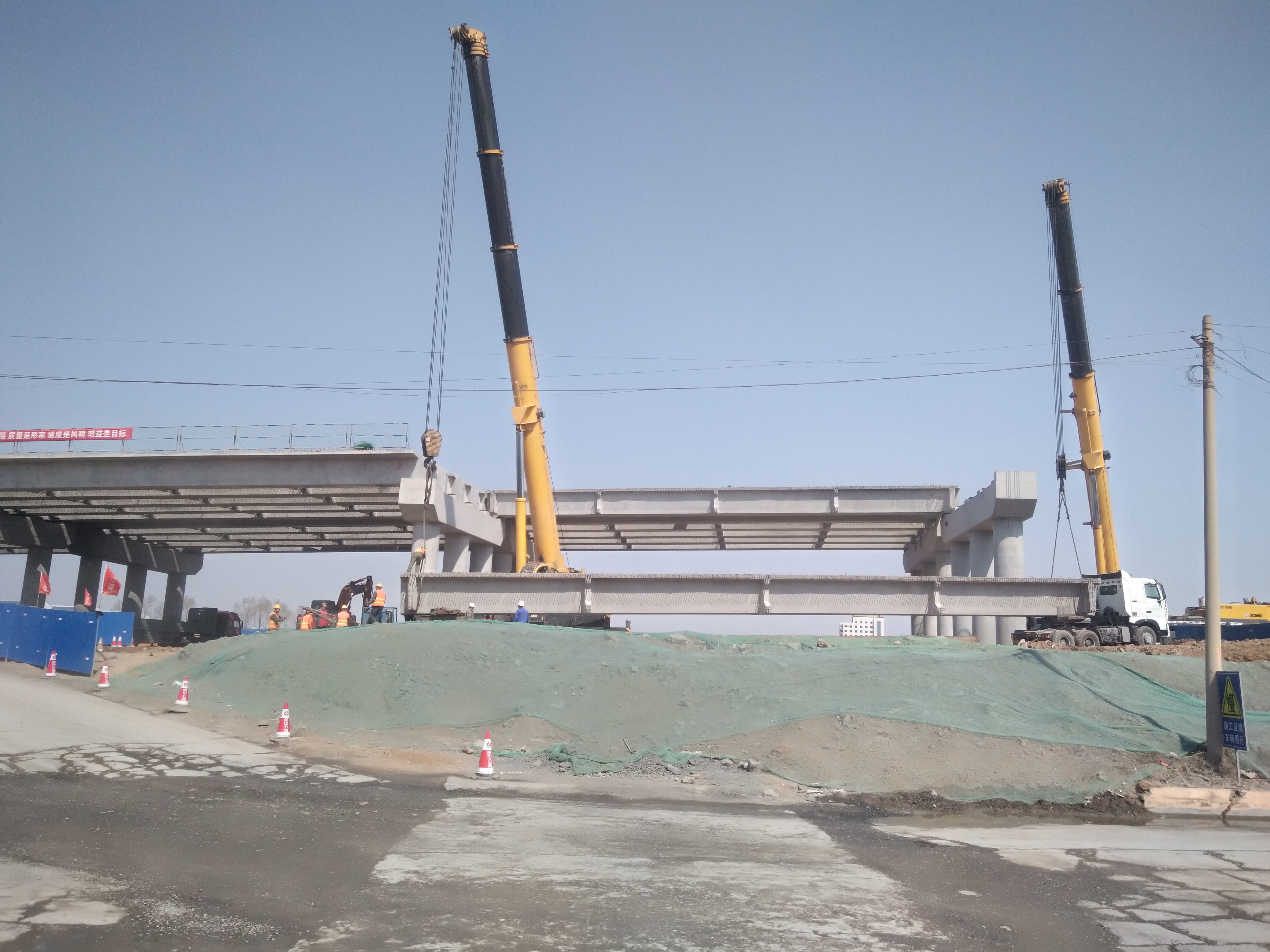

建設中的S102大橋
在這一刻,心中懷滿喜悅的同時,不禁想到去年那心酸的幾個月。樁基施工,已經模糊了白與黑的概念,為保證樁基施工的連續性,只要工地需要,就立馬堅守在崗位上;冬季施工,為確保質量,嚴把各道工序,特別是混凝土養護,更是晝夜進行檢查。為保證工期,上班作息時間與現場工人保持一致,等到現場無施工時,在加班將這一天的內業資料補齊??删驮诼淞撼晒Φ哪且粍x那,那些心酸突然間得到了釋然,因為艱辛的付出終究有了結果。
首片箱梁的成功吊裝,為后續架梁工作積累了經驗,為項目整體實現節點工期打下堅實的基礎。截止到3月14日,張博立交9-12孔40片箱梁已經吊裝完成,后續吊梁工作正在緊鑼密鼓的進行著。遙想6個月之后,一條流淌著魯中公路血液的巨龍屹然盤踞在S102這條大路上,心中無比激蕩。

S102大橋施工現場

建設中的S102大橋
